Chạy không tải thành công tổ máy số 1 dự án nhà máy thuỷ điện Hoà Bình mở rộng, sẵn sàng phát điện tổ máy số 1
Trong 2 ngày 14 và 15.8, Công ty CP LILAMA 10 – thành viên Tổng Công ty Lắp máy Việt Nam (LILAMA) – phối hợp cùng chủ đầu tư và các đơn vị liên quan đã chạy thử không tải thành công Tổ máy số 1 Thuỷ điện Hoà Bình mở rộng đến mức công suất 100%, và thử vượt tốc thành công ở mức 160% đáp ứng toàn bộ yêu cầu kỹ thuật.

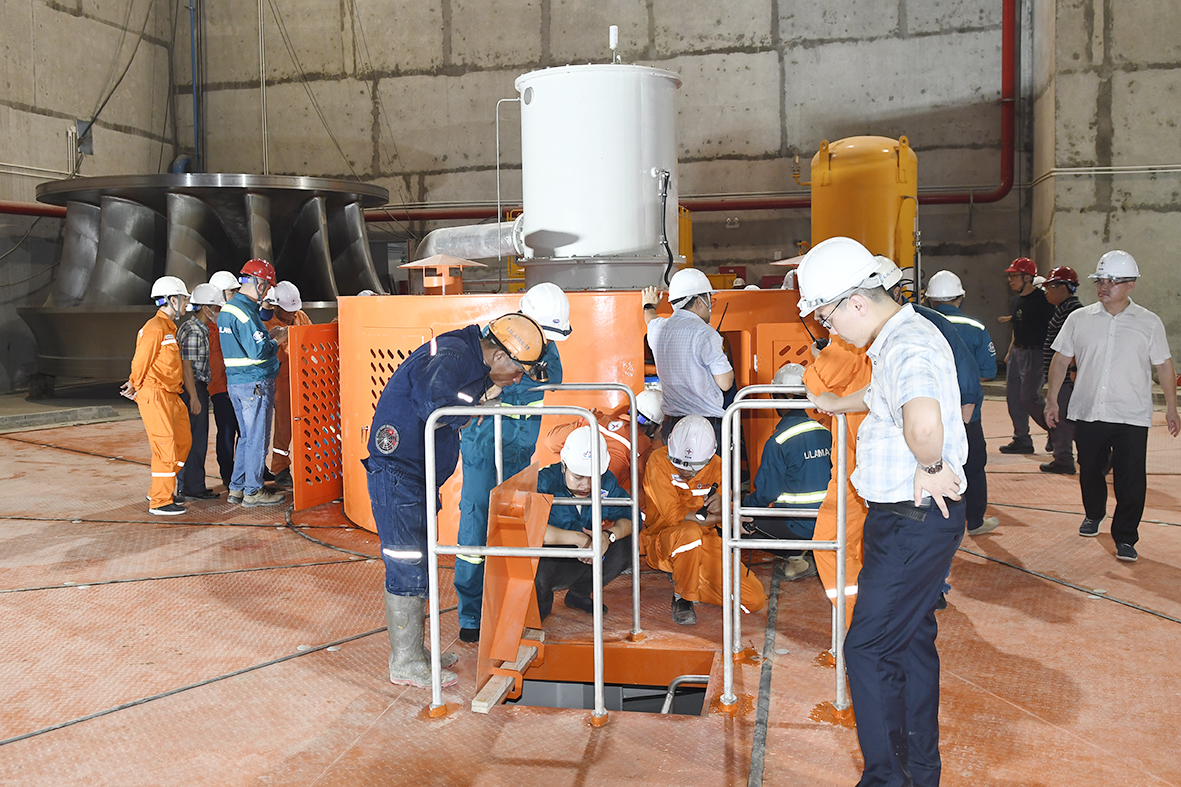

Cán bộ kỹ sư LILAMA 10 phối hợp với các đơn vị kiểm tra thử tải tổ máy số 1
Dự án có công suất 480 MW gồm 2 tổ máy, cung cấp khoảng 500 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần nâng cao khả năng khai thác công suất phủ đỉnh, tăng cường độ an toàn, ổn định và hiệu quả vận hành hệ thống điện. Tại công trình, LILAMA 10 đảm nhận lắp đặt toàn bộ đường ống áp lực thiết bị cơ khí thủy công và thiết bị cơ điện của nhà máy.
Tính tới thời điểm hiện nay, Tổ máy số 1 của nhà máy đã được LILAMA 10 hoàn thành lắp đặt 98% khối lượng công việc. Các hạng mục lớn như cửa nhận nước, đường hầm cửa ra hạ lưu, tổ máy, trạm GIS 500kV, thí nghiệm máy biến áp… đã cơ bản hoàn tất. Dự kiến, ngày 18/8 sẽ đóng điện xung kích máy biến áp, bảo đảm 19/8 tổ máy số 1 hòa lưới chính thức – vượt tiến độ hơn 1 tháng so với kế hoạch đề ra.

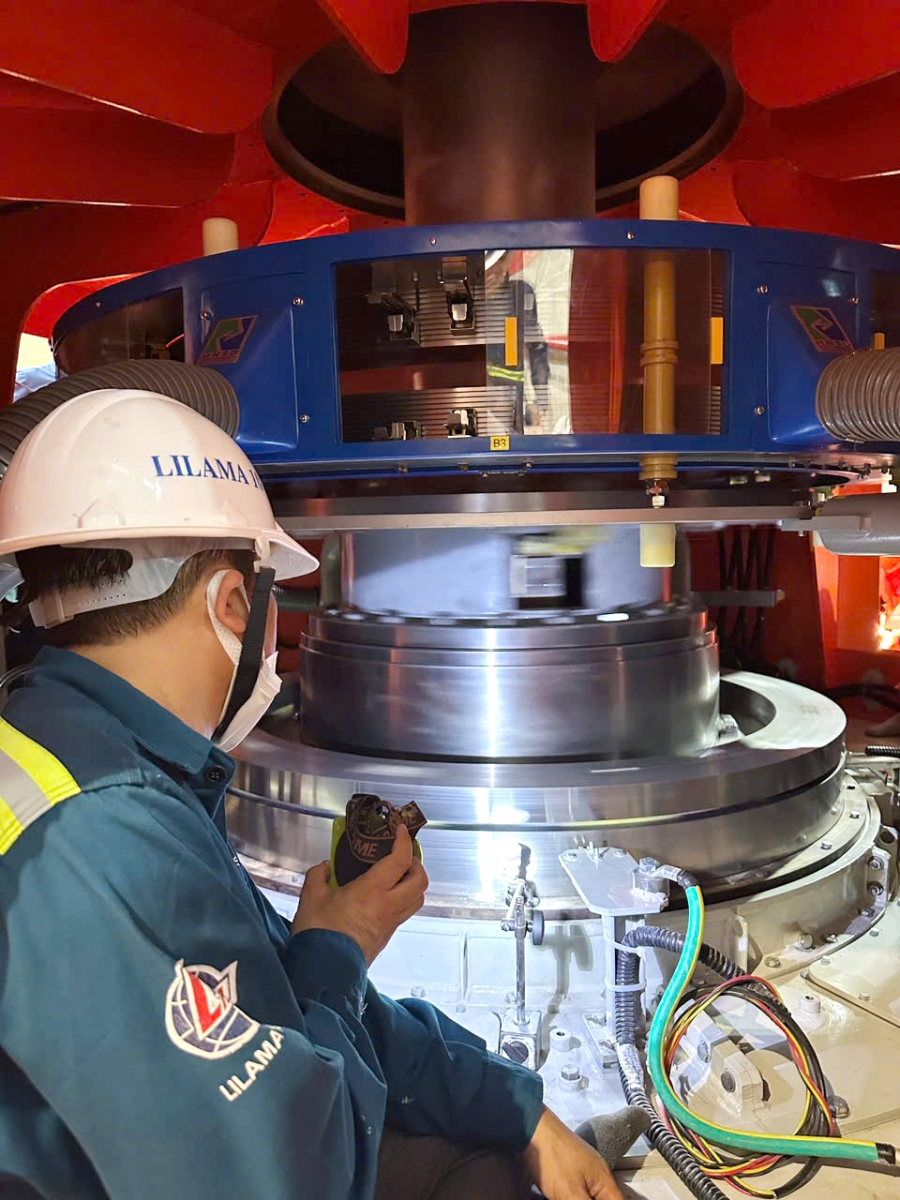

Tổng giám đốc Tập đoàn Điện lực Việt Nam Nguyễn Anh Tuấn (thứ 2 từ trái qua) và Tổng giám đốc Công ty CP LILAMA 10 Nguyễn Đình Tình (thứ 4 trái qua) kiểm tra việc thử tải tổ máy số 1
Bên cạnh tổ máy 1, tổ máy số 2 của nhà máy đang được cán bộ kỹ sư LILAMA 10 lắp đặt đạt 30%. Đang hoàn thiện công tác tổ hợp Rotor, lắp đặt thiết bị tuốc bin, lắp đặt thiết bị máy phát và các hệ thống phụ trợ …Dự kiến sẽ phát điện vào giữa tháng 12/2025.
Để đạt kết quả này, LILAMA 10 huy động khoảng 500 kỹ sư, công nhân cùng thiết bị, máy móc hiện đại, làm việc 3 ca liên tục. Ban điều hành tổ chức sản xuất khoa học, bảo đảm an toàn, chất lượng; đồng thời bố trí ăn uống, nghỉ ngơi tại chỗ, khen thưởng kịp thời để khích lệ tinh thần thi đua. Tổ máy số 2 hiện đã đạt 30% khối lượng, dự kiến phát điện giữa tháng 12/2025.
![]() | Thành tích này nối dài truyền thống của LILAMA tại các công trình thủy điện lớn trên bậc thang thuỷ điện Sông Đà. Tại công trình thuỷ điện Sơn La, LILAMA lắp đặt toàn bộ thiết bị chính của nhà máy, góp phần đưa nhà máy về đích sớm gần 3 năm, lập kỷ lục về tiến độ và chất lượng. Ở thuỷ điện Lai Châu, công trình cuối cùng trên bậc thang sông Đà, tập thể kỹ sư, công nhân LILAMA cũng khẳng định bản lĩnh khi chinh phục địa hình hiểm trở, thời tiết khắc nghiệt, bảo đảm tiến độ, chất lượng và an toàn tuyệt đối. Trong không khí thi đua chào mừng 80 năm Cách mạng Tháng Tám và Quốc khánh 2/9, những người thợ lắp máy LILAMA 10 trên công trường thuỷ điện Hòa Bình mở rộng tiếp tục viết nên câu chuyện về bản lĩnh, trí tuệ và tay nghề Người thợ Lắp máy Việt Nam - LILAMA, góp phần vào thành tích chung của ngành điện lực và sự phát triển của Đất nước. |
Bộ phận Tuyên truyền LILAMA
